我住三重機場捷運沿線2-6月只有幾天試車!問題很大喔!

之前半年多主要是機電整合測試延誤,車次不會多,主要是發現問題找到解法.
已測過暫時沒新問題的路段就不會一直跑.
還沒測完或有問題的路段才一直改一直測.

8月底機電系統整合測試43項完成42項,剩1項未完成。
估計9月底開始下一階段的營運前運轉測試,才會有大量排班以正常車速車次運作.
BUT...前提是機電整合測試不繼續延誤....目前看起來是尾聲,但就怕最後幾%最難搞.
(整合測試前三個月就測了49%,但後面5個月仍無法完成其他51%....)

工程師愛說最後20%的工作時間跟之前的80% 一樣多~果然是真的.

所以再延誤也不無可能...只能確定目前越來越接近機電測試完成.
哪天完成,要問承包商和下包商...
雖然知道機捷遲早會通車,但是每天上下班開在台一線高架,列車在旁平行時候還是真心希望可以快點通車,新莊加油!
每天看到試車, 心中有些小興奮呢, 多一點新的公共建設, 即代表著投資及就業機會,國家未來才有希望!!!

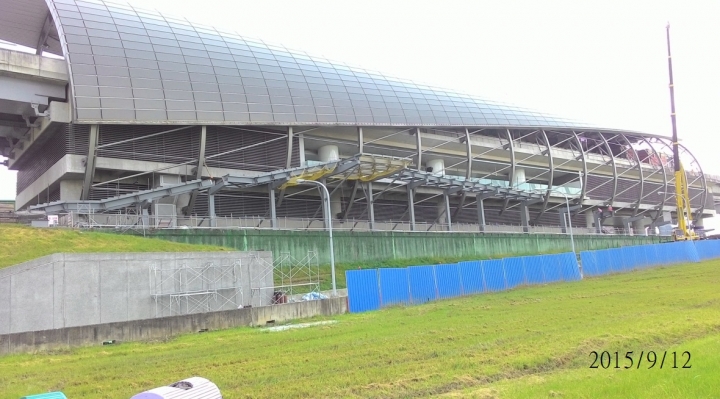

幸福水漾公園新增出入口到A2站的雛型越來越明顯了.持續觀察中.
今天下午開車經過A3站,短短幾分鐘就看到3台車開過.看來真是加緊密集測試中
總算快通了.

另外,新聞報導說,因為出入境旅客暴增,桃園機場要擴建第四航廈.機場捷運角色越來越吃重了
canon0502 wrote:
今天下午開車經過A3站,短短幾分鐘就看到3台車開過.看來真是加緊密集測試中...(恕刪)


希望這代表機電系統整合測試與號誌穩定性改善已完成....目前預定9月.
如果9月底還搞不定可能會影響後續3月通車.
9月底改善若告一段落,預定接續做營運前運轉測試(各種情境SOP)及模擬演練(照班表跑),
會更常看到列車每天跑.
個人覺得機捷三月底會如期通車
為啥?
因為再不通車,馬九九就不能剪綵了

yoluzzzz wrote:
個人覺得機捷三月底...(恕刪)


話說剪綵會真的很重要嗎?? 不同顏色的執政黨會讓馬久久剪嗎??
如果真的三月底通車,那機捷對接下來的兒童清明連假出國人潮交通就相當的重要和方便了!!
三月底通車時,還是馬總統,5月才正式換人.
但誰剪綵不重要,真正可惜是2016年2月22日至3月6日在桃園辦臺灣燈會......就在機場線附近.
屆時明明列車在高架上面跑,卻不能搭,因為2~3月還在初勘履勘.
然後燈會結束沒多久就通車.........元宵在2月,也不可能把燈會延後...

歷年燈會總人潮都是千萬人次等級,和清明出國人潮相比完全是不同等級的量.
