下大園交流道時間越來越久了><

天天都塞車~下交流道到工業區~都要25分鐘左右

本來蓋好一半的斷頭橋都沒有動作了~有人知道後續消息嗎?

何時大園才能不塞車呢?

文章關鍵字
從青埔下再接中山南路往大園,這樣會不會快一點?
To be or not to be.
開機場繞回來從對向下交流道如何?
斷頭橋一樣是卡在土地徵收的問題,目前還是遙遙無期。
國2甲大園交流道至台15線路段,
全長2公里,經費約56.85億元,其中用地費為24億元,
因為這段道路是匝道接匝道,沒有新增交流道,
因此市府僅負責辦理土地徵收,不需分擔費用。
鄭市長表示,行政院核定建設計畫經費及時程以後,
市府會開始協助交通部辦理用地取得的作業,
最晚將在106年9月完成,預計在108年底前完工。

http://www.tycg.gov.tw/ch/home.jsp?id=9&parentpath=0,1&mcustomize=news_view.jsp&dataserno=201508280005&aplistdn=ou=news,ou=chinese,ou=ap_root,o=tycg,c=tw&toolsflag=Y

Jonathan Chen wrote:
國2甲大園交流道至台...(恕刪)


請問台15是接到哪邊,文章裡面沒有提到

02933 wrote:
請問台15是接到哪邊...(恕刪)

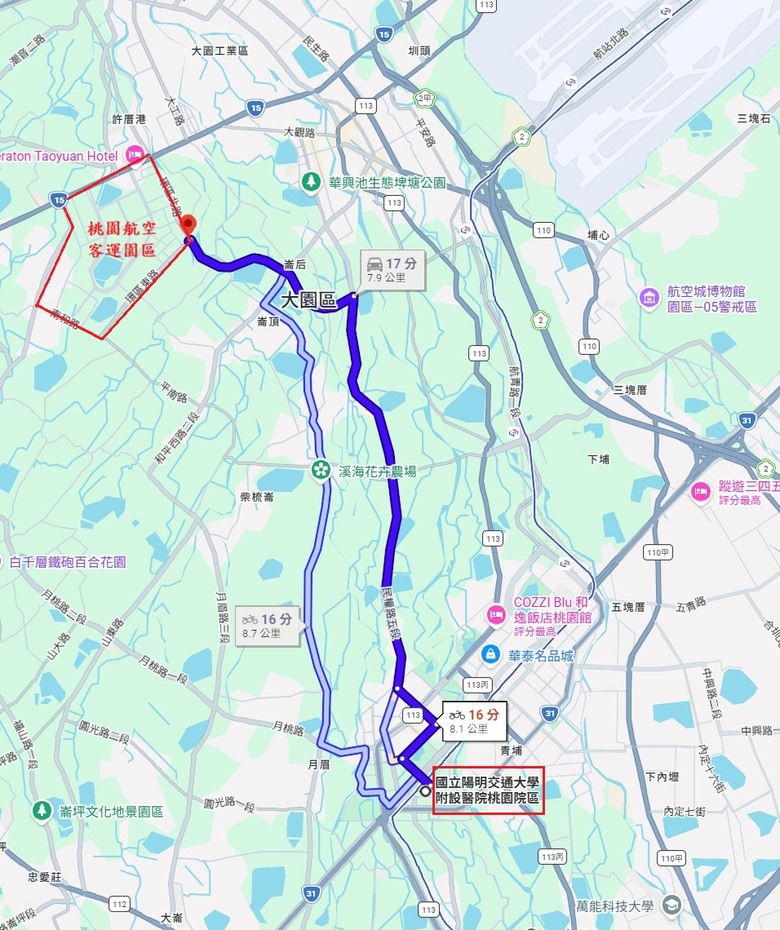

請參考下面的圖片
應該看的出來是接到哪裡
資料來源:104/09/23公聽會會議紀錄

Jonathan Chen wrote:
請參考下面的圖片應該...(恕刪)


很感謝您的資訊

離我家...蠻近的
也是接小孩上下課必經之路,想到未來那個車流....

不過如果照時程,那時小孩也畢業不用人接送了,鬆了口氣
影/國門最難看「天空斷橋」 林佳龍允國2甲接台61線解決
2019-10-30 16:10聯合報 記者曾增勳/桃園即時報導
交通部興建國2甲快速道「天空斷橋」工程延宕至今第8年,直到縮短到台15線路線後才在去年5月動工,但是大園地方人希望國2甲線延伸台61線一次性解決道路擁塞,立院交通委員會今天下午實地會勘,交通部長林佳龍表示,國2甲過去遇到的施工斷點加速完成,地方關心國2甲到台15銜接到台61線,將積極與環保署協調,儘快確定陸廊積極連結,疏解機場、航空城附近交通堵塞。
交通部高公局10年前為解決國2大園交流道、大園中正東路交通塞車,規畫大園交流道到台61快速道4公里高架路段施工,不料完成橫跨國2到大園交流道約200公尺後,工程一延7年,留下「天空斷橋」被大園人視為最難看地標,去年在市長鄭文燦、立委鄭寶清與交通部協商,縮短國2甲從大園交流道到台15線為2公里工程,並於去年5月由前行政院長賴清德、鄭文燦動工,目前進行至台15線第1工區施工。
林佳龍與立委吳志揚、立院交通召委童惠珍前往大園中華路實地考察會勘,吳志揚說,「天空斷橋」是大園不好的地標,從98年到現在還沒完成,工程遙遙無期,請林佳龍部長實地了解和做出承諾,目前第1期工區做到台15線的「天空斷橋」一半,完工還是斷點,第2期工區涉及用地應協調地主採租地解決,地方希望延伸台15線到台61線,牽涉許厝港濕地問題,希望交通部趕快協調、趕快完成。
市議員游吾和表示,國2甲放在大園10年,「天空斷橋」放在國門之前難看,他曾與人開玩笑說可以在斷橋上開咖啡廳了,但因為大園交流道道路如同口袋塞車、民生路及民生南路每天下午塞車,附近工業區大車進出量多,國2甲不能等做到台15通車再滾動式施工,他建議從台15銜接台61線一次性施工解決,必須趕快做才可疏解交通塞車。
林佳龍表示,國2甲施工分第1、2工區施工,目前進行第1工區施工大約1年可完成,第2工區交通部將配合桃園市政府取得用地後加速趕工,工程在未來2、3年內完成,地方關心的台15線銜接台61線路段,將積極與環保署協調、儘快確定陸廊連結,以疏解交通堵塞。
