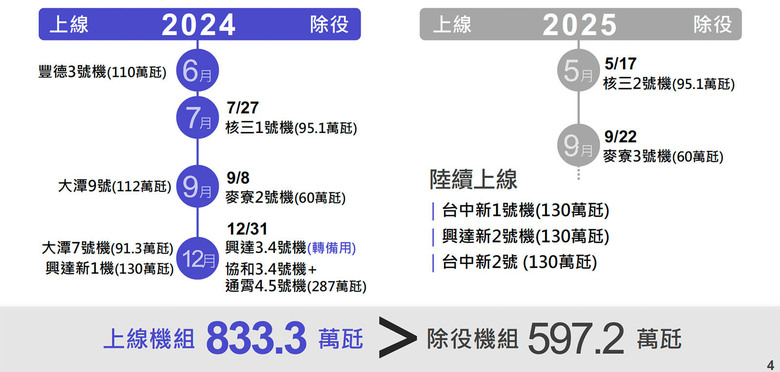

核三7月除役 今夏供電隱藏神救援是它根據台電內部人士透露,目前的方向是,台電要跟台塑麥寮續約到明年底。目前先歲修約40天,預期在7月初用電高峰時,可順利完成續約,上線供電。所以做為救援投手,麥寮1號機應該是在核三1號機除役前就會重新上線另外從經濟部的圖表中,果不期然可以看到大潭7號機91.3萬瓩與興達新1號機130萬瓩要等到12月才會上線,離4月份公佈的9月份上線又晚了3個月,也許到年底時又會繼續往後延。這也代表著今夏9月份到年底之間會短少221萬瓩,相當於台中電廠4部機組,難道都沒人覺得問題很嚴重嗎?
AI吃電怪獸來了!台南兩燃氣電廠案卻卡關森霸電廠表示,第二期燃氣複循環發電機組目前仍在做最後收尾工作,預計這個(6)月底完工,廠方會依照台電及政府規定施作,期望能順利運轉希望6月底前能解決這些政治問題,否則今年的新電廠上線時程可是準備連環跳票了
今天一堆相關報導出來了麥寮電廠2024除役 環團要求經濟部與台電不展延補足合約短發電量受關注 麥寮發電廠:逐步轉型為燃氣發電麥寮電廠是否延役 麥寮居民:只要乾淨安全沒反對理由麥寮電廠燃煤延後除役 張麗善籲經濟部說清楚能源政策麥寮1號機續約燃煤發電?台電澄清:履約爭議 洽談中就讓我們繼續看下去吧!
另外豐德3號機的報導如下不缺電!台電:下半年供電無虞 核三廠1號機將由豐德電廠3號機頂上先不管麥寮1號機是否重啟,不知9月退場的麥寮2號機60萬瓩與工程延誤至年底的大潭7號機91.3萬瓩與興達新1號機130萬瓩,合計280萬瓩的電力缺口要由誰來頂上
