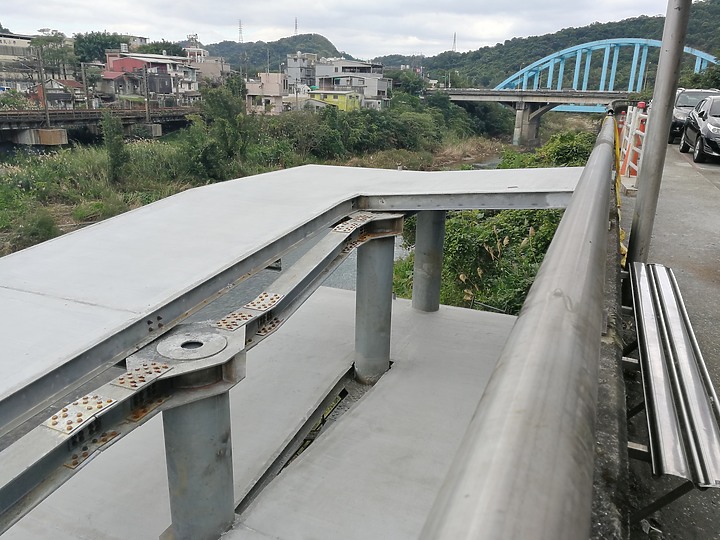

2022-7月初 過港路-碇內步道串接河濱工程的現況下圖:碇內河濱步道入口(興隆街)旁邊的鐵路橋興隆街的懸臂步道 架設中興隆街 萬瑞橋下興隆街 近暖江橋段基座的鋼骨,懸臂尚未安裝目前工程進度約近5成左右,希望能如期完工(今年十月份)。
2022-8月上旬 過港路-碇內步道串接河濱工程的現況下圖為 興隆街,往四腳亭方向 步道施作情形下面幾張圖為 過港河濱步道開頭往八堵橋的之字斜坡引道的情形。公車站牌附近整個看起來是這樣。 因經費不足,所以只能上切到過港路上。過港路經八堵橋銜接到八堵河濱步道(可續往五堵汐止),是要騎省道八堵橋上的,(過一個紅綠燈)另外,過港路人行道改善工程,約在9月初開始施作,希望屆時也順道把八堵橋上的人行步道優化為單側拓寬至3米,以便單車可以更安全的騎行。
>不曉得過了暖江橋之後,懸臂式工法要怎麼接到碇內吊橋前那一段步道? 希望不要做的>太窄,最後又變成和吊橋一樣只能牽車。在左邊護欄切入。下面的圖為2022.09中旬的樣子在下圖車擋前的左方護欄切入(連接懸臂步道)好像這次工程不含改善原先的碇內步道,所以下圖鐵路橋下的路況,應會原封不動吧原先的步道,拓寬的工程近況高架的步道,繞過私地。興隆街上的懸臂車道的新護欄已做好了(高度約1米)懸臂步道尚待澆灌水泥快要施工到暖江橋了。左邊好像會新施做一個樓梯下去步道。目前施工進度約7成,希望10月底前能完工。
工程還持續在進行中,大部分懸臂路段已經完成,但靠近暖江橋這邊還有一段還沒鋪好,看起來八堵到碇內這段自行車道,選舉投票前應該是沒辦法完工通車了...另外就是從過港路到公車亭之前的人行道完全沒有拓寬,看來初期應該需要騎一小段馬路,才能下滑到自行車道。
>工程還持續在進行中,大部分懸臂路段已經完成,但靠近暖江橋這邊還有一段還沒鋪好,看>起來八堵到碇內這段自行車道,選舉投票前應該是沒辦法完工通車了...原本施工進度就有點慢,又碰到10月下快整個月的大雨。>另外就是從過港路到公車亭之前的人行道完全沒有拓寬,看來初期應該需要騎一小段馬路,>才能下滑到自行車道。過港路人行道拓寬改善工程已順利發包,但不知何故,現在仍未有開工的跡象。屆時八堵橋上的人行道,應該也會順道拓寬才對吧!幾天前路過拍的。 興隆路的懸臂步道大致已完工,靠暖江橋附近的橋下斜坡引道尚施作中步道與馬路間,隔有護欄懸臂步道(寬約3M)暖江橋下串聯步道的路面,正在施作。下圖中間,橋旁正在施做樓梯,供行人走下去,應該是給:出暖暖火車站的人及出暖暖街的人,行走下去步道,橋下的步道工程原本過港河濱步道無路燈,這次一併架設。(下圖:架設中)公車亭前的 之字形引道,正在施工中。看起來,設計是單車從公車亭前的缺口往前騎約8米,然後往左轉騎下去。
今天新聞有報導,日前工程進度約為95%,預計今年底前完工開放。新聞 1新聞 2基市府新聞上面新聞中,有幾張圖片是攝於避開私人土地的高架段,這段施作所需的經費,又比同長度的懸臂步道,成本要高上不少。另,新聞中所描述工程經費的金額,有些不夠精確。補充說明一下,下圖為今年9月中拍的,為避開私人土地(目前當停車棚用)的高架段,鋼橋墩是打入固定在河床上。
2022.12下旬 的工程狀況暖江橋下的串接引道已鋪上水泥,旁邊的樓梯已做好樑架。步道護欄尚未安裝,樓梯本體也尚待澆灌水泥。沿途有壺穴。 左邊電桿上有裝設路燈,五堵隧道那邊的堤外步道則未施做路燈。這邊的路燈及護欄尚待裝設。八堵橋附近 過港路公車亭前的之字引道工程現況。結構看起來是這樣。右邊是公車亭的候車椅。設計上看起來,好像是給下了公車的行人,直接走引道下去。單車則過八堵橋後,騎上過港路人行道,再轉入之字形引道下去。只是,過港路人行道改善工程,遲遲未開工施做,單車騎這段入口,須注意一下來車。不知到了2023.1月底,這步道工程是否能完工開放?(感覺進度有點慢)
2023-1月中 過港河濱工程的樣子,下圖:過港路之字形斜坡引道的護欄裝設中。護欄結構似有點不夠堅固,希望能經得起時間的考驗。暖江橋段的橋下串聯步道,完成的差不多了。暖江橋旁的行人樓梯(興隆街側),尚待澆灌水泥。壞消息,碇內吊橋封閉,待維護。不知何時完工開放?因橋面路幅約只有1公尺,所以,請車友牽車過橋,或俟橋面無人行走時,再行通過。
