增設捷運化通勤車站
1、樟樹灣站:私有地取得完成、期中設計作業
2、樹調站:施工圍籬施作及建築放樣、候選綠建築證書及五大管線取得
3、南新竹站:施工圍籬施作及基礎開挖及擋土結構工程施作、候選綠建築證書及五大管線取得
4、豐富新站:土建工程決標、建照執照取得
既有場站改善工程及相關系統機電工程
1、香山站修復補強暨增設無障礙設施工程:車站古蹟本體修繕(屋架)、臨時站房及電梯結構施工
2、苗栗站:苗栗跨站主體建物完成(依原核定時程苗栗站跨站工程應完工)
瓶頸路段改善工程
樟樹灣-誠正國中擴建三軌工程:電訊配管配線
擴充機檢設施改善工程
電聯車檢修基地廠房及周邊配合工程(CL321-1標)B1電聯車檢修區2F結構體、共同管道工程、電纜槽工程、軌道工程施作
102年07月執行情形說明:
(一)增設捷運化通勤車站:
1、樟樹灣站:本案都市計畫變更,新北市政府於101年11月13日依法發布實施,私有土地因土地徵收條例修正,預定102年8月召開第二次協議價購,倘若協議不成,將採一般程序徵收。;另公用土地部分,新北市政府已於102年6月26日同意撥用臺鐵局已分割之汐止區同新段226-1地號,預定於102年8月底前報交通部轉國有財產署撥用。
2、樹調站:本案預算書圖已於102年8月1日送材料處辦理發包作業。
3、南新竹站:南新竹站站房預算書圖已完成,並請建築師辦理發包前置作業,俟預算書圖簽核後,即可辦理上網公告事宜。
4、豐富新站:為配合高鐵通車期程,擬將新豐富站分兩階段進行施工,第一階段先完成車站及擋土牆 工程,該階段完工車站可先啟用,第二階段施作鋼梁橋及軌道工程,刻依程序辦理設計檢討。
(二)既有場站改善工程:
1、香山站原站房古蹟維修:本案於102年7月6日復工,目前辦理臨時站房及電桿基礎施作。
2、苗栗站:目前辦理室內鋁包板施工、電力、電訊管線配置。
(三)瓶頸路段改善工程:
1.汐止端引道段:
施工放樣測量、機電、安全監測。
2. 汐止端明挖覆蓋隧道段:
施工放樣測量、機電施作。
3.山岳隧道段:
機電施作。
4.台北端明挖覆蓋隧道段:
安全監測及路面回填施作。
(四)擴充機檢設施改善工程:
目前辦理B1廠房鋼結構吊裝、B1地下通道側牆組模及U型機坑施作。
增設捷運化通勤車站
1、樟樹灣站:期中設計審查及修正
2、樹調站:基礎開挖、臨時擋土樁施作及結構工程施作
3、南新竹站:RC結構體工程施作
4、豐富新站:開工前準備及前置作業、候選綠建築證書及五大管線送審
既有場站改善工程及相關系統機電工程
1、香山站修復補強暨增設無障礙設施工程:車站古蹟本體修繕(天花板)、臨時站房及電梯結構施工
2、苗栗站:景觀工程及設備工程安裝完成(依原核定時程苗栗站跨站工程應完工)
瓶頸路段改善工程
樟樹灣-誠正國中擴建三軌工程:假設工程復舊
擴充機檢設施改善工程
電聯車檢修基地廠房及周邊配合工程(CL321-1標)B1電聯車檢修區3F結構體、共同管道工程、電纜槽工程、軌道工程施作
102年08月執行情形說明:
(一)增設捷運化通勤車站:
1、樟樹灣站:本案都市計畫變更,新北市政府於101年11月13日依法發布實施,私有土地因土地徵收條例修正,於102年7月30日召開第2次公聽會,並已取得市價,預定於102年9月12日召開第2次協議價購,倘若協議價購不成立,將採一般徵收辦理;另公用土地部分,新北市政府已核發有無都市計畫證明書,預定於102年9月中旬將「有償撥用計畫書」報交通部轉行政院核定。
2、樹調站:本案預算書圖已於102年8月30日上網公告,預定102年9月17日開標。
3、南新竹站:南新竹站站房預算書圖已完成,目前辦理簽核作業中,俟預算書圖簽核後,即可辦理上網公告事宜,預定於102年9月底公告招標,102年11月上旬決標。
4、豐富新站:本案為配合高鐵通車期程,擬將豐富新站分兩階段進行施工,第一階段先完成車站及擋土牆工程,該階段完工車站可先啟用,第二階段施作鋼梁橋及軌道工程,目前已完成第言一階段初步細部設計作業,預定於102年9月6日召開細部設計初步審查會議。
(二)既有場站改善工程:
1、香山站原站房古蹟維修:本案目前辦理電梯基坑混凝土澆置、臨時站房遷移及廁所整修。
2、苗栗站:本案承造廠商已於102年8月30日申報竣工,目前尚待監造單位審核確認。
(三)瓶頸路段改善工程:
目前辦理代辦高鐵工作井A結構施作及代辦北捷BL18站東側機車坡道結構施作及啟用事宜,另新西正線已於102年9月4日切換。
(四)擴充機檢設施改善工程:
目前辦理B1廠房鋼結構吊裝、U型機坑施作及地下室隔間牆鋼筋綁紮。
增設捷運化通勤車站
1、樟樹灣站:期末設計作業
2、樹調站:結構工程施作及鋼結構吊裝
3、南新竹站:鋼骨結構工程吊裝
4、豐富新站:報請開工、相關計畫書審查、候選綠建五大管線審查
既有場站改善工程及相關系統機電工程
香山站修復補強暨增設無障礙設施工程:車站古蹟本體修繕(門窗)及電梯裝修
瓶頸路段改善工程
樟樹灣-誠正國中擴建三軌工程:初驗
擴充機檢設施改善工程
電聯車檢修基地廠房及周邊配合工程(CL321-1標)B1電聯車檢修區外牆裝修
102年09月執行情形說明:
(一)增設捷運化通勤車站:
1、樟樹灣站:本案都市計畫變更,新北市政府於101年11月13日依法發布實施,私有土地因土地徵收條例修正,已於102年9月12日召開第2次協議價購,因協議尚未達成,擬與所有權人再協議1次,倘若協議不成,將採一般程序徵收;另公用土地部分,新北市政府已核發有無都市計畫證明書,並已於102年9月16日將「有償撥用計畫書」報交通部轉行政院核定。
2、樹調站:本案已於102年8月30日上網公告,102年9月17日第1次流標,102年10月1日第2次流標,預定10月8日第3次開標。
3、南新竹站:本案已於102年9月18日公開閱覽、102年10月1日上網公告,預定102年10月16日開標。
4、豐富新站:本案設計建築師辦理細部設計中,已於102年9月6日召開平面配置圖說聯合審查會議,建築師刻正依各單位意見修正中。
(二)既有場站改善工程:
1、香山站原站房古蹟維修:本案目前辦理電梯基礎施工、香山站修善及廁所整修。
2、苗栗站:本案承造廠商已於102年8月30日申報竣工,目前辦理機電設備測試、變更新增管線配置及相關缺失改善中。
(三)瓶頸路段改善工程:
本案各工程皆已完成,已於102年9月4日完成新西正線切換,並於102年10月1日啟用新中正線,目前辦理竣工作業及啟用事宜。
(四)擴充機檢設施改善工程:
目前辦理B1電聯車檢修區地下室頂版鋼筋組立及14-18柱位1樓接地配管及剩餘土方運送作業。
增設捷運化通勤車站
1、樟樹灣站:期末設計審查及修正、建照申請
2、樹調站:鋼結構吊裝及屋頂工程施作
3、南新竹站:月台RC結構工程及機電工程施作
4、豐富新站:假設工程、站房建築工程、機電工程及軌道工程施作、相關計畫書審查、候選綠建築證書及五大管線取得
既有場站改善工程及相關系統機電工程
香山站修復補強暨增設無障礙設施工程:車站古蹟本體修繕(內裝及地坪)及電梯裝修
瓶頸路段改善工程
樟樹灣-誠正國中擴建三軌工程:初驗
擴充機檢設施改善工程
電聯車檢修基地廠房及周邊配合工程(CL321-1標)B1電聯車檢修區外牆裝修、結構體完成及內部裝修工程施作
102年10月執行情形說明:
增設捷運化通勤車站:
樟樹灣站:私人土地部分,已與土地所有權人達成協議;另公用土地部分,已於102年9月16日將「有償撥用計畫書」報交通部轉行政院核定,並已依財政部國有財產署意見完成修正於102年10月31日陳報交通部轉該署審核。
樹調站:已於102年8月30日上網公告,三次開標皆為流標,已重新檢討本案預算書並於102年10月23日召開預算檢討會議,於102年11月5日第四次開標並決標。
南新竹站:本案已於102年9月18日公開閱覽、102年10月1日上網公告,分別於102年10月16日及102年10月24日開標均流標,於102年11月5日第三次開標並決標。
豐富新站:本案設計建築師辦理細部設計中,已於102年10月15日召開細部設計聯合審查會議,建築師業依各單位意見完成修正並於102年10月31日提報土建工程設計書圖,目前審查中。
既有場站改善工程:
香山站原站房古蹟維修:本案101年9月20日開工,目前辦理月台電梯施工、香山站古蹟整修及廁所整修。
瓶頸路段改善工程:
樟樹灣站至誠正國中間三軌工程,本案工程皆已完成,於102年9月4日完成新西正線切換、102年10月1日啟用新中正線,並於102年10月20日辦理啟用典禮。
擴充機檢設施改善工程:
土建工程CL321-1標已於100年12月28日決標,建照於101年6月4日取得,已完成B1電聯車檢修區基礎,目前辦理鋼構吊裝作業。

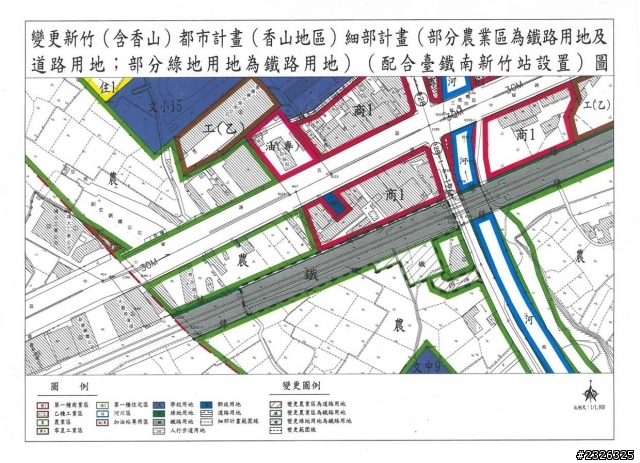

列入臺鐵捷運化後續計畫的新竹市三姓橋(南新竹)站,站體暨聯外道路工程約1.02億元即將動工,台鐵委託新竹政府代辦聯外道路用地取得作業,計五筆分別依價購、徵收,預訂在年底完成,執行經費約1千2百 萬元,此一提升竹市捷運交通系統的新建車站,將為香山區帶來重大發展契機。
市長許明財關注三姓橋站新建工程案推動進度,自2011年6月由市府完成都市計畫用地變更後,屢次在市務會議中徵詢工務處長陳炳煌相關作業概況,歷經臺鐵內部人事波動,終於在上(9)月由台鐵辦理公開閱覽,本月招標,不過16日和昨(24)日第一、二次開標均流標,目前準備進行第三次開標作業。
而臺鐵委託市府代辦「臺鐵三姓橋站12公尺聯外道路工程」用地取得作業,五筆中有四筆共581.22平方公尺已完成價購,執行1199.65萬元,尚有一筆共同持分小面積約3平方公尺,正行徵收公告,徵收價約11萬元。
臺鐵三姓橋站12公尺聯外道路工程」,東側為元培街,西側及南側為農業區,北側臨接縱貫鐵路,路寬12公尺,長約70公尺,作為臺鐵三姓橋車站主要聯外道路,此案在市府完成用地取得後,供臺鐵連同三姓橋站體進行工程發包興建,三姓橋站位置規劃於縱貫線K111+109~K111+300間,站體地下一層、地上兩層,二座月台,站前廣場以聯外道路向北銜接元培街,廣場旁劃汽車停車位,車站大廳面東,月台下方闢設機車停車格。
三姓橋站未來將與縱貫線上的香山、新竹、北新竹以及內灣線上的千甲、新莊站等共五站,強化捷運路網銜接,提供通勤族最佳搭乘工具選項,對香山區的發展,及元培科大、中華大學、玄奘大學學生的交通方式帶動變革,相對紓緩新竹站負荷量,改善市區交通環境。
新聞資料聯絡人:城市行銷處公關與新聞科 張大勇
聯絡電話:5216121-470



廠商名稱 立勝營造有限公司
是否得標 是
組織型態 公司登記
廠商業別 營造業 營造業登記證號碼: A03539
廠商地址 616嘉義縣新港鄉潭大村八鄰大客二十八號
廠商電話 (05) 3743152
決標金額 95,753,169元
得標廠商國別 中華民國(Republic of China (Taiwan))
是否為中小企業 是
履約起迄日期 102/11/26-104/05/29
增設捷運化通勤車站
1、樟樹灣站:上網招標、決標及開工
2、樹調站:屋頂工程、裝修工程、機電工程及門窗工程施作
3、南新竹站:內部裝修工程及機電工程施作
4、豐富新站:站房建築工程、機電工程、軌道工程及景觀工程施作
既有場站改善工程及相關系統機電工程
香山站修復補強暨增設無障礙設施工程:車站古蹟本體修繕(水電及消防)、天橋樓梯及電梯整修
瓶頸路段改善工程
樟樹灣-誠正國中擴建三軌工程:驗收
擴充機檢設施改善工程
電聯車檢修基地廠房及周邊配合工程(CL321-1標)B1電聯車檢修區內部裝修及景觀工程施作
102年11月執行情形說明:
增設捷運化通勤車站:
1、樟樹灣站:業與私人土地所有權人達成協議,目前辦理後續地上物查估補償作業及細部設計事宜。
2、樹調站:本案於102年11月5日第四次開標並決標,並於102年12月3日召開第二次工前相關業務協調會議。
3、南新竹站:本案於102年11月5日第三次開標並決標,並於102年11月27日簽約,刻正辦理後續開工事宜。
4、豐富新站:本案設計建築師辦理細部設計中,預定102年12月5日召開細部設計聯合審查確認會議。
既有場站改善工程及相關系統機電工程:
香山站原站房古蹟維修:本案101年9月20日開工,目前辦理月台電梯施工、香山站古蹟整修及廁所整修。
瓶頸路段改善工程:
樟樹灣站至誠正國中間三軌工程,本案工程皆已完成,於102年9月4日完成新西正線切換、102年10月1日啟用新中正線,並於102年10月20日辦理啟用典禮。
擴充機檢設施改善工程:
目前辦理B1廠房鋼結構吊裝,U型機坑施作及戶外鋼構樓梯安裝座。
======
三姓橋車站動土 繁榮地方發展
[ 類 別 ] 最新消息
[ 發佈單位 ]
[ 發佈日期 ] 2014/01/04
臺鐵局為促進新竹市三姓橋地區均衡發展及地方居民乘車便利,故興建
本站;除結合地方資源創造城鄉新風貌,新車站之牆面外觀為米白色木構
造,造型簡單大方,未來亦是一觀光景點,因此,新車站具多元化功能並具
有下列特色。
一、車站正面屋頂類似香山站市定古蹟入母式建築,採咖啡色斜面式屋頂及
入口造型為懸山式雙導水屋頂,外觀簡單大方並具有古蹟美感。
二、建築主體輕量化、採用自然的通風採光,塑造永續的意向。
三、新建二座月台,月台下方設置機車停車格,鼓勵民眾搭乘大眾運輸,減
少空氣污染。
車站營運後,增加搭乘火車之便利性,除提昇地方生活機能,亦促進地方繁
榮發展。
臺鐵局謹訂於本(103)年1月7日(二)上午10時,於新竹市中華路五段與元
培街交叉口三姓溪橋旁鐵路空地舉行動土典禮,邀請新竹市居民共襄盛舉。
